13-08-2026
ΣΥΝΔΕΟΥΜΕ ΤΟΝ ΣΥΝΟΙΚΙΣΜΟ ΜΕ ΤΟ ΑΠΟΧΕΤΕΥΤΙΚΟ!
Το Έργο βρίσκεται σε προχωρημένο στάδιο υλοποίησης, με το γενικό ποσοστό συμπληρωθείσας εργασίας να ανέρχεται περίπου στο 85%.

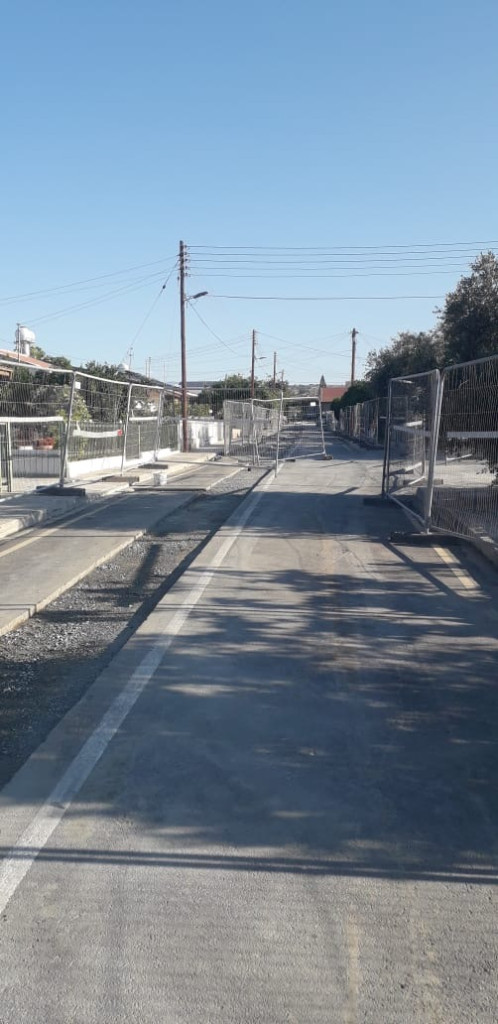

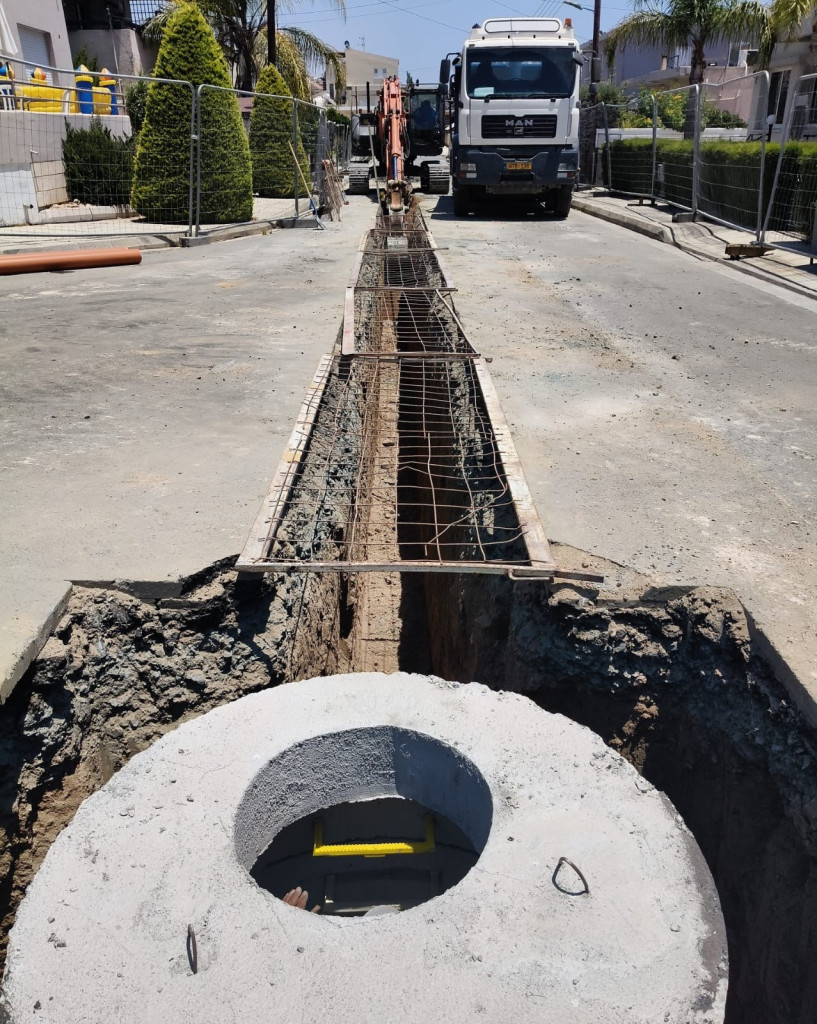

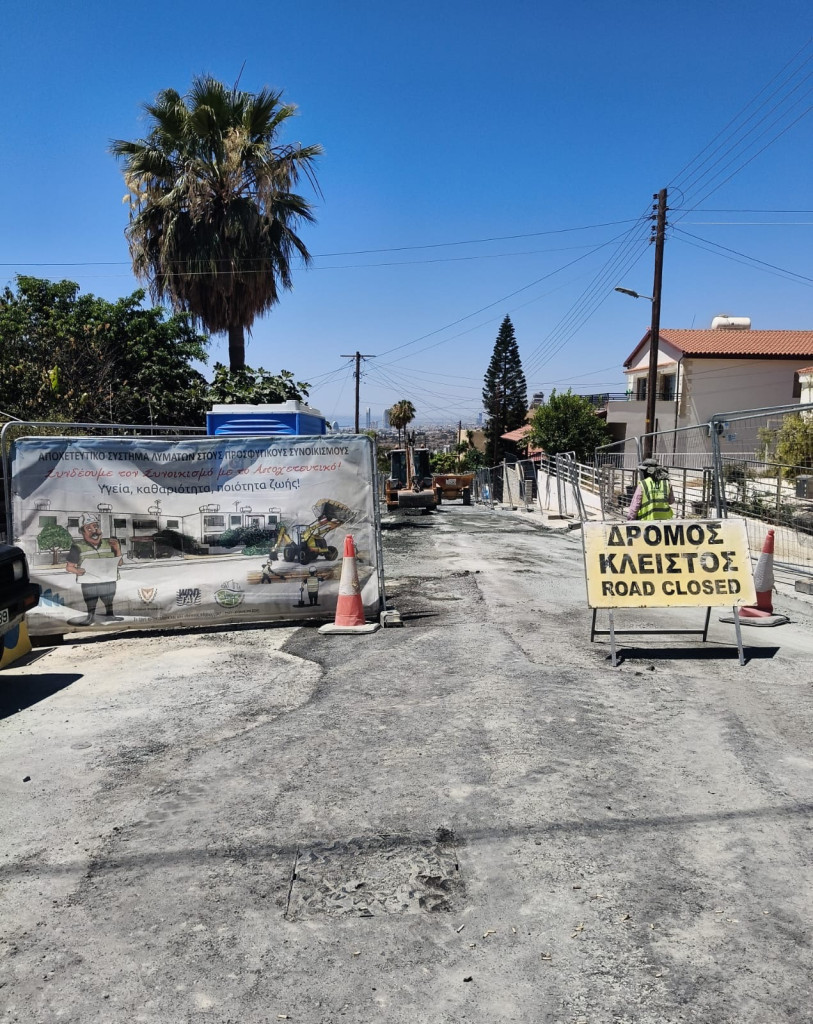

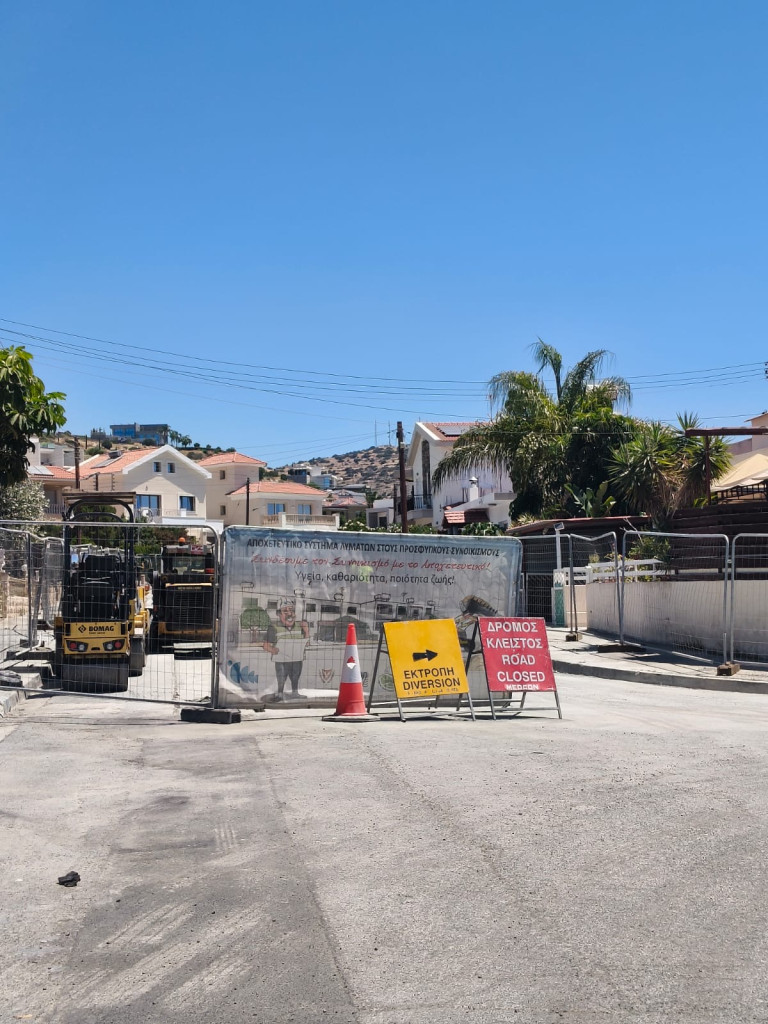

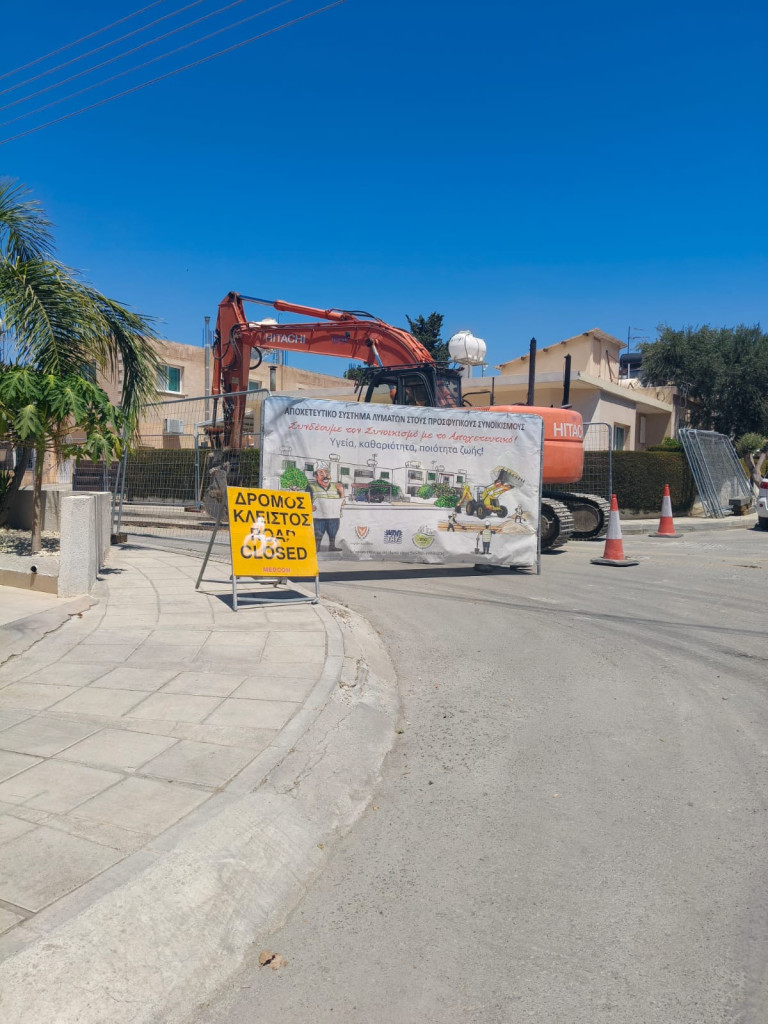

Στην παρούσα φάση, οι κύριες κατασκευαστικές εργασίες επικεντρώνονται στην Αυτοστέγαση Μουτταγιάκας, ενώ παράλληλα εκτελούνται ορισμένες τελευταίες εργασίες σε άλλες περιοχές του Έργου, όπως η κατασκευή οικιακών συνδέσεων στην Αυτοστέγαση Πάνω Πολεμιδιών.
Όσον αφορά την πρόοδο ανά περιοχή, η εικόνα διαμορφώνεται ως ακολούθως:
Σημειώνεται επίσης ότι, τον Οκτώβριο του 2025, πραγματοποιήθηκε τμηματική παραλαβή του Έργου, η οποία αφορούσε τους Οικισμούς Ομόνοιας, Αγίου Σπυρίδωνα και Αγίου Ιωάννη, καθώς και την Αυτοστέγαση Αγίας Φύλας.
Συνολικά, το Έργο περιλαμβάνει εργασίες σε περίπου 270 δρόμους, εκ των οποίων οι κατασκευαστικές εργασίες έχουν ήδη ολοκληρωθεί σε περίπου 230 δρόμους, δηλαδή σε ποσοστό περίπου 85% του συνολικού αριθμού των δρόμων.
Η αναμενόμενη ημερομηνία ολοκλήρωσης του Έργου είναι η 11η Φεβρουαρίου 2027, σύμφωνα με το ισχύον χρονοδιάγραμμα του Έργου, όπως αυτό έχει διαμορφωθεί κατόπιν των εγκεκριμένων παρατάσεων χρόνου που έχουν παραχωρηθεί στο πλαίσιο των σχετικών αποφάσεων των ΤΕΑΑ και ΚΕΑΑ.
Είμαι στη διάθεσή σας για οποιεσδήποτε περαιτέρω διευκρινίσεις ή πληροφορίες.
ΕΠΑΡΧΙΑΚΟΣ ΟΡΓΑΝΙΣΜΟΣ ΑΥΤΟΔΙΟΙΚΗΣΗΣ ΛΕΜΕΣΟΥ
13 Αυγούστου 2026
